Сколько длится ремонт квартиры: реальные сроки по этапам

Опубликовано 17 июл. 2026 г.7 минНачальный
Что вы узнаете
  • реальные сроки ремонта по четырём форматам и по метражам от студии до трёшки
  • график работ по этапам с длительностью каждого, включая паузы на сушку
  • что растягивает сроки на месяцы и как реально ускорить без потери качества
Применить за 10 мин
Начальный
1views

Сколько на самом деле длится ремонт квартиры?

Когда мне звонят и спрашивают «сколько займёт ремонт», я всегда переспрашиваю: а что именно вы хотите сделать. Переклеить обои и поменять смесители - это одна история на пару недель. Снять всё до бетона, развести заново электрику и сантехнику, выровнять стены и полы, поставить кухню на заказ - совсем другая, на полгода.

Вот честные ориентиры по форматам для квартиры около 50-60 м² по обзорам рынка Москвы:

ФорматЧто входитСрок
Косметическийобои, покраска, замена сантехники и напольного покрытияот 2-4 недель
Капитальный экономдемонтаж, черновые, новая инженерия, отделка2,5-3,5 месяца
Комфорт под ключкапремонт по проекту, качественная отделка3-5 месяцев
Дизайнерский с комплектациейпроект, отделка, мебель и техника на заказ4-7 месяцев

Обратите внимание: разброс внутри одного формата - это не «повезёт или нет». Он зависит от метража, от того, вскрылись ли сюрпризы под старой отделкой, и от того, когда вы заказали мебель. Про каждый из этих факторов расскажу ниже. Общая раскладка бюджета по форматам разобрана в статье сколько стоит ремонт квартиры - здесь мы смотрим именно на время.

Сроки ремонта по метражам: от студии до трёшки

Второй по частоте вопрос после формата - зависит ли срок от площади. Зависит, но не так линейно, как думают. Дело не только в метрах: в трёшке больше комнат со своими сценариями, чаще два санузла, тяжелее логистика на этаже. Ориентиры по капитальному ремонту под ключ:

МетражТип квартирыСрок капремонта под ключ
до 30 м²студия2-3 месяца
35-45 м²однокомнатная2,5-3,5 месяца
50-65 м²двухкомнатная3-4 месяца
75-95 м²трёхкомнатная3,5-5 месяцев

Разница между студией и трёшкой в сроке - примерно два месяца, хотя площадь отличается втрое. Так получается, потому что многие процессы идут параллельно: пока в одной комнате штукатурят, в другой уже кладут плитку. А вот технологические паузы - сушка стяжки, например - от площади почти не зависят и «съедают» одинаковое время в любой квартире.

График ремонта по этапам: куда уходят недели

Разберу типовой график капитального ремонта двушки, чтобы было видно, где реально уходит время. Порядок работ здесь важен не меньше сроков - как устроен правильный порядок, подробно показано в статье этапы капитального ремонта.

  1. Демонтаж - 3-7 дней. Снимаем старую отделку до основания, выносим и вывозим мусор. На вторичке именно здесь вскрываются сюрпризы.
  2. Черновая инженерия: электрика и сантехника - 2-3 недели. Штробим, разводим кабель по группам, монтируем трубы и канализацию, собираем щиток. Самый ответственный скрытый этап.
  3. Стяжка пола и её сушка - заливка день-два, а вот сушка от 2 до 4 недель, и это не ускорить. Классическая цементная стяжка набирает прочность неделю на каждый сантиметр толщины. Про технологию я отдельно писал в материале стяжка пола в квартире.
  4. Штукатурка и выравнивание стен - 2-3 недели с учётом просушки. Ещё один мокрый процесс, который требует времени.
  5. Чистовая отделка - 3-5 недель. Плитка, покраска, обои, укладка напольного покрытия. Самая заметная часть, но не самая долгая.
  6. Установка сантехники, дверей, розеток - 1-2 недели. Финишный монтаж всего, что вешается и вкручивается.
  7. Комплектация мебелью и техникой - от нескольких дней до нескольких недель, и зависит целиком от сроков поставки, а не от бригады.
  8. Уборка и приёмка - несколько дней на финальную уборку и проверку по этапам.

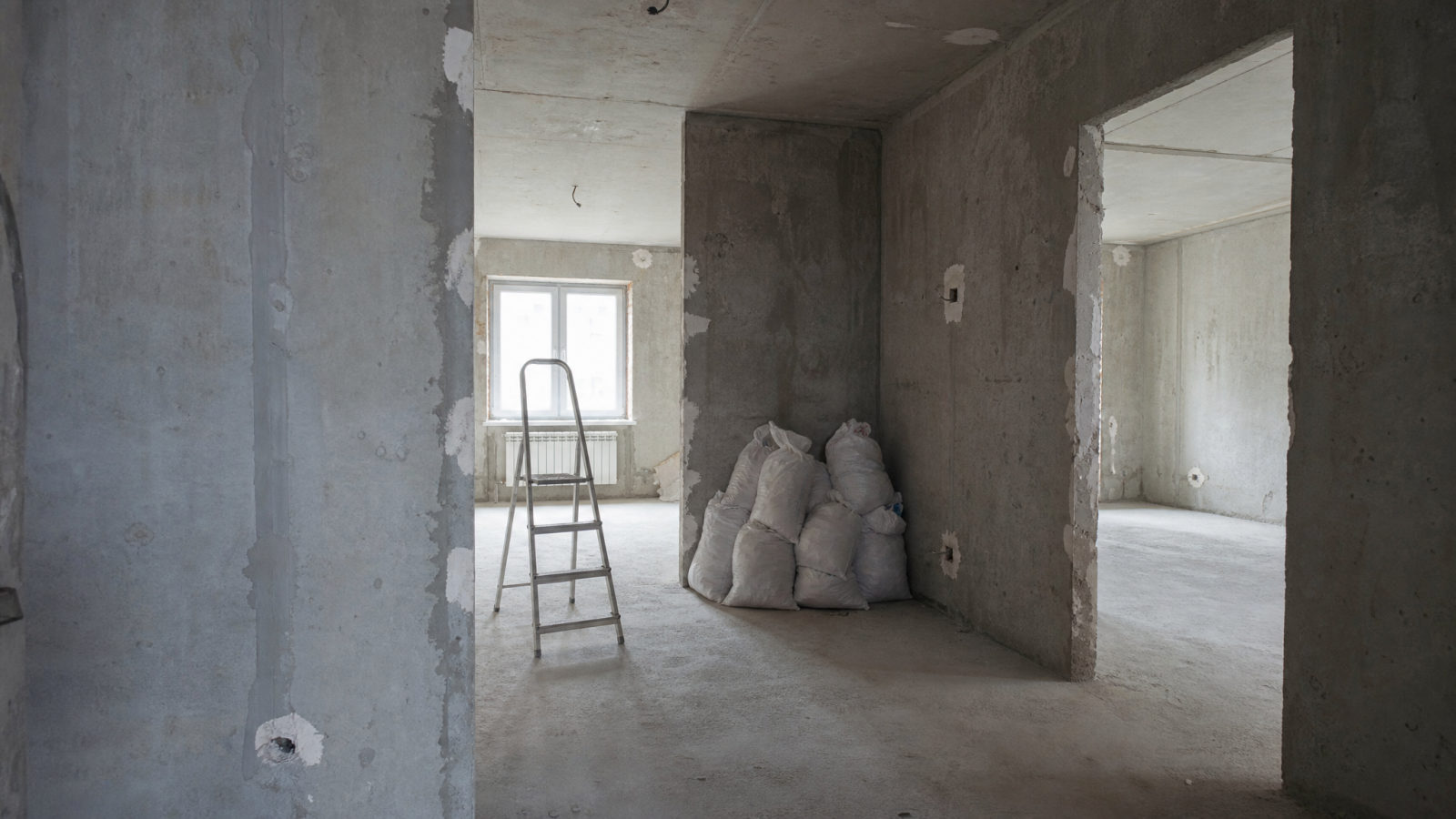

Черновой этап ремонта: разводка электрики и труб до заливки стяжки
Черновая инженерия и стяжка занимают больше времени, чем финишная отделка, и целиком прячутся под будущими покрытиями

Если сложить всё подряд без параллельных работ, выходит пугающе. На деле опытная бригада ведёт несколько зон одновременно, поэтому реальный срок короче арифметической суммы. Но паузы на сушку идут для всей квартиры разом, и обойти их нельзя.

DOMUS+

Точный график под вашу квартиру строится после замера: площадь, состояние, формат, число санузлов и сроки поставки мебели. В DOMUS+ график работ прописывается вместе с фиксированной сметой в договоре, а оплата идёт по принятым этапам. Рассчитать стоимость ремонта

Что растягивает сроки на месяцы?

За годы на объектах я вижу одни и те же причины, по которым ремонт уходит за плановый срок. Почти все они - не про скорость рук мастеров.

  1. Мебель и кухня на заказ. Это виновник номер один. Кухню обещают за полтора месяца, а привозят через три-четыре, и квартира стоит с готовой отделкой, но без кухни. Пока нет кухни - нет и финального подключения техники, воды, вытяжки.
  2. Согласование перепланировки. Если двигаете стены и трогаете что-то серьёзное, согласование занимает недели, а иногда месяцы, и часть работ нельзя начинать до одобрения. Пока нет одобрения, график стоит.
  3. Сюрпризы под старой отделкой. На вторичке после демонтажа вскрываются кривые стены, перепады пола, гнилые трубы, скрытая проводка. Это дополнительные дни и недели, которых не было в первом графике.
  4. Смена решений по ходу. Заказчик передумал: тут не плитка, а керамогранит, тут не одна розетка, а три, стену всё-таки сносим. Каждое такое изменение - это стоп, переделка и сдвиг графика.
  5. Ожидание сушки. Стяжку и штукатурку нельзя высушить быстрее феном или обогревателем без риска трещин. Эти паузы заложены в технологию, и их приходится просто ждать.

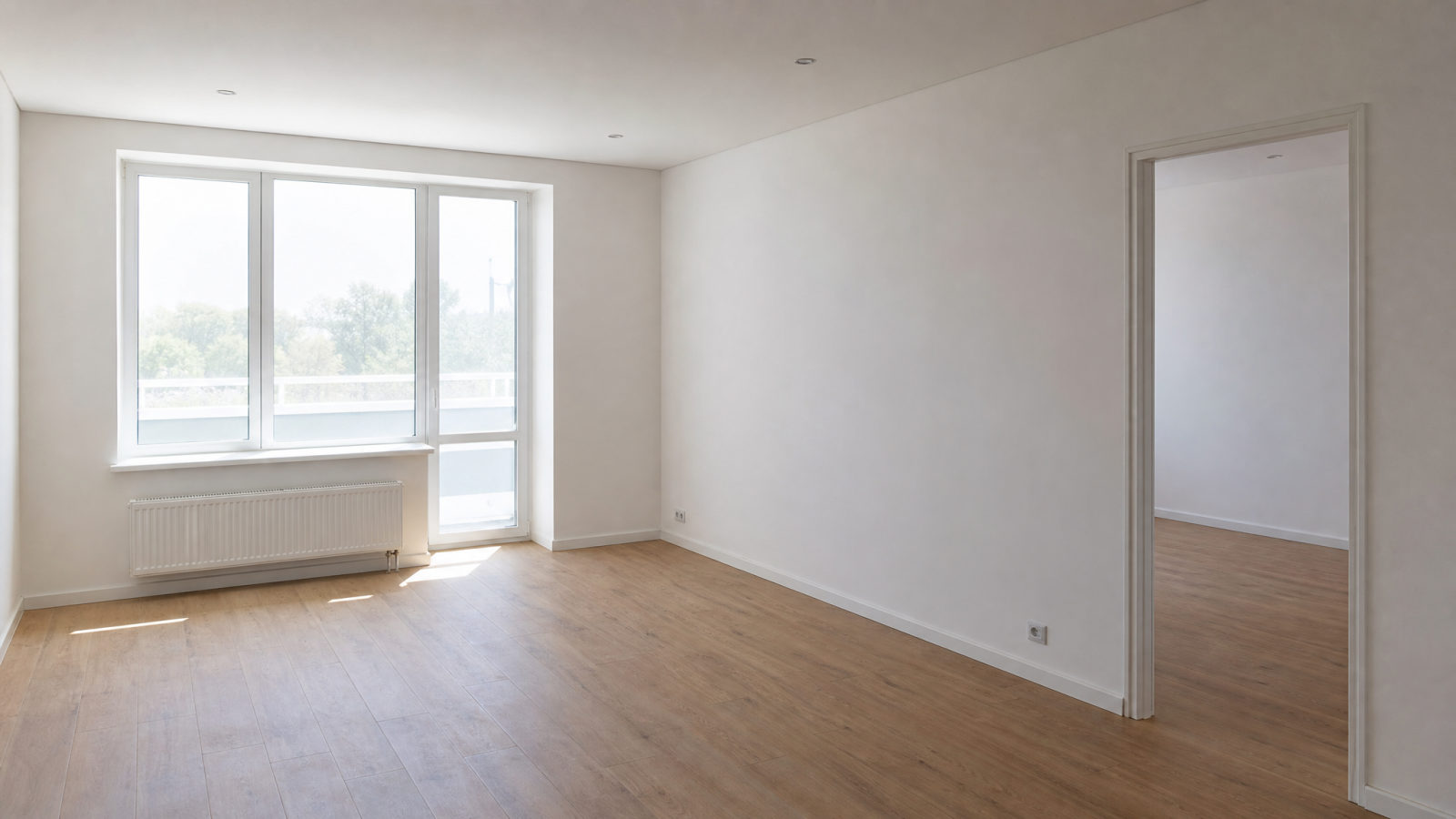

Ожидание готовности мокрых процессов: залитая стяжка сохнет перед отделкой
Сушку стяжки и штукатурки нельзя ускорить деньгами - это заложенная в технологию пауза, которую приходится просто пережить

Почему «ремонт за месяц» в рекламе - это почти всегда косметика

Когда я вижу баннер «ремонт под ключ за 30 дней», я сразу понимаю, что речь про косметику: поклеить, покрасить, поменять смесители и напольное покрытие. Здесь нет ни одного долгого процесса, поэтому в месяц реально уложиться, и это честно - для косметики.

Проблема начинается, когда под тем же обещанием продают капитальный ремонт. В капремонте есть стяжка, которая сохнет неделями, есть штукатурка, которая тоже требует просушки, есть черновая инженерия. Сжать это в месяц нельзя, не нарушив технологию. А нарушение сушки - это трещины в стяжке, отслоение плитки и переделка через год. Поэтому короткий срок в рекламе - это либо про другой объём работ, либо про будущие проблемы.

Как реально ускорить ремонт без потери качества

Настоящее ускорение - это когда на объекте не бывает простоев из-за того, что чего-то ждут. Вот что действительно работает:

  • Готовый дизайн-проект до старта. Когда все решения приняты на бумаге заранее, бригада не стоит в ожидании, пока вы выберете плитку. Проект сводит электрику, сантехнику и отделку в один документ - что в него входит, разобрано отдельно, а решения по ходу почти всегда означают стоп и переделку.
  • Закупка основных материалов заранее. Плитку, двери, сантехнику лучше заказать до старта, чтобы они не тормозили этапы.
  • Заказ мебели и кухни на этапе черновых работ. Раз кухня едет три-четыре месяца, запускать её надо не после отделки, а в самом начале. Тогда она приезжает как раз к финишу, а не держит квартиру недоделанной.
  • Один подрядчик с графиком. Когда электрики, сантехники, плиточники и маляры под единой координацией, они не сталкиваются в одних комнатах и не мешают друг другу. Стыки этапов - это главное место, где теряется время.
  • Поэтапная приёмка. Принимая каждый этап по ходу, вы не откатываетесь назад в конце из-за скрытого брака.

Миф «своя бригада всегда быстрее»

Есть стойкое убеждение, что «свои ребята» сделают быстрее, чем компания. На практике я вижу обратное чаще, чем хотелось бы. Маленькая бригада на пару человек физически не может вести несколько зон параллельно: пока штукатурят, плитку никто не кладёт. Материалы такие бригады обычно закупают по мере надобности, и объект встаёт в ожидании очередной партии. Мебель заказать заранее без проекта они не могут, потому что решения принимаются на ходу.

Скорость на большом ремонте - это не про то, кто быстрее машет шпателем. Это про то, идут ли работы параллельно, приезжают ли материалы вовремя и заказана ли мебель на старте. Всё это даёт не размер бригады, а наличие проекта, графика и одного ответственного за координацию. Именно так устроен формат «под ключ»: за 12 лет и 200+ объектов в DOMUS+ эта связка держит срок и на студии, и на большой трёшке - без сорванных планов переезда.

Была ли статья полезной?
Сергей Мельников
Автор
Сергей Мельников
Прораб DOMUS+, технический надзор

Ведёт бригады и технический надзор на объектах DOMUS+: следит, чтобы работы шли по технологии и в срок. В блоге простым языком разбирает инженерию, этапы и подводные камни ремонта.

Похожие статьи

Дизайн-проект квартиры: что входит, сколько стоит и как проверить

Дизайн-проект глазами подрядчика: что должно быть в документации, чтобы смета не поплыла, сколько это стоит в Москве и как проверить проект до первого удара перфоратора.

6 мин

Косметический ремонт квартиры: что входит и сколько стоит

Косметический ремонт освежает квартиру за недели и в разы дешевле капитального - но только если под отделкой всё в порядке. Разбираем, что входит, когда его хватит и сколько это стоит.

4 мин

Ремонт однокомнатной квартиры: сколько стоит и как спланировать

Экономика ремонта однушки честно: почему цена за метр выше, чем у больших квартир, реальная смета студии 18 м² и приёмы зонирования, которые работают.

3 мин

Ремонт двухкомнатной квартиры: бюджет, сроки и планировка

Двушка - самый массовый формат московских квартир. Разбираем её экономику: бюджет по форматам, выгодную арифметику метра и три сценария планировки под разную жизнь.

3 мин
