Стяжка пола в квартире: виды, толщина, сроки и как её принять

Опубликовано 17 июл. 2026 г.9 минНачальный
Что вы узнаете
  • Понимание, какой вид стяжки подходит именно вашей квартире
  • Ориентиры по толщине, срокам сушки и цене за м2
  • Чек-лист приёмки, чтобы не положить покрытие на брак
Начальный
2views

Стяжка - это тот слой, который никто не видит, но по которому потом судят обо всём полу. Кривая или треснувшая стяжка выдаёт себя через год: ламинат играет, плитка бухтит, двери начинают цеплять порог. Переделка означает демонтаж финишного покрытия, а это уже совсем другие деньги и сроки.

Меня зовут Сергей Мельников, я прораб DOMUS+, за 12 лет через мои объекты прошли сотни квартир в Москве и области. Ниже - спокойный разбор без маркетинга: какие бывают стяжки, какую толщину закладывать, сколько на самом деле сохнет пол и как принять работу, чтобы потом не переделывать.

Зачем вообще нужна стяжка

У стяжки четыре задачи, и почти всегда она решает их одновременно.

Первая - ровное основание. Любое покрытие, от ламината до плитки, требует ровной базы. У ламината и винила свои допуски по перепаду, у плитки свои, но идея одна: чем ровнее основание, тем дольше и тише живёт пол.

Вторая - уклоны. В санузле и на балконе стяжку выводят с небольшим уклоном к трапу или от окна, чтобы вода уходила куда надо, а не стояла лужей.

Третья - база под тёплый пол. Трубы водяного контура или кабель заливаются в стяжку, и именно она равномерно распределяет и отдаёт тепло. Без нормального слоя над трубами тёплый пол греет полосами.

Четвёртая - вклад в тишину. Масса стяжки сама по себе гасит часть звука, а в связке с подложкой под ней делает пол заметно тише. Подробнее про весь пирог тишины - в разборе про шумоизоляцию квартиры.

Стяжка - один из первых черновых этапов, и на общей логике ремонта она завязана плотно. Где она стоит в очереди работ, я показывал в статье про этапы капитального ремонта квартиры.

Виды стяжки: мокрая, полусухая, сухая и наливной пол

Четыре решения, которые реально применяют в квартирах.

Мокрая цементно-песчаная. Классика. Раствор из цемента и песка, замешивается с водой, укладывается по маякам. Прочная, подходит подо всё, включая плитку и тёплый пол. Минус - долго сохнет и даёт большую влажность в квартиру на время сушки.

Полусухая механизированная (с фиброй). Тот же цемент и песок, но воды в разы меньше, а в смесь добавляют фиброволокно вместо части армирования. Раствор подаётся насосом по шлангу и затирается машиной. Быстрее сохнет, меньше усадки и трещин, ровнее поверхность на выходе. Из-за оборудования и бригады выгоднее на площадях от однушки и больше.

Сухая сборная (сборный пол из гипсоволокна). Никакого раствора: на перекрытие насыпают сухую керамзитовую засыпку, а сверху в два слоя укладывают листы гипсоволокна. Мокрых процессов нет, ходить можно почти сразу, вес меньше. Но такой пол не любит влажных зон и высоких точечных нагрузок, а по цене листовой материал не всегда дешевле.

Наливной самовыравнивающийся пол. Это финишный слой в несколько миллиметров, а не полноценная стяжка. Его льют поверх уже готовой стяжки, чтобы вывести поверхность в идеальный ноль под тонкие покрытия вроде винила или кварцвинила. Пытаться заменить им стяжку целиком нельзя - трещины гарантированы.

ВидТолщинаКогда братьНа что смотреть
Мокрая ЦПС30-80 ммПлитка, тёплый пол, влажные зоныДолгая сушка, влажность в квартире
Полусухая с фиброй40-80 ммБольшинство квартир, ровный пол быстроНужна техника и опытная бригада
Сухая сборная20-60 мм (по засыпке)Сухие комнаты, старый дом, спешкаБоится воды и точечных нагрузок
Наливной пол2-10 ммФиниш поверх стяжки под тонкое покрытиеНе заменяет стяжку

Толщина стяжки: сколько закладывать

Толщина зависит от перепада основания, наличия тёплого пола и того, что заливается под стяжку.

Минимум для мокрой и полусухой стяжки по перекрытию - около 30-40 мм. Тоньше слой трескается и крошится, особенно на проходных местах. Над трубами тёплого пола нужно добавить ещё сантиметра три-четыре сверху, иначе тепло идёт полосами.

Максимум ограничивает вес. Стяжка тяжёлая, и лить 15-20 см сплошного раствора на плиту перекрытия - плохая идея и по нагрузке, и по деньгам. При большом перепаде, когда в одном углу комнаты пол ниже на 10 см, чем в другом, разумнее поднять низ керамзитовой засыпкой или лёгким слоем, а сверху вывести уже нормальную стяжку рабочей толщины.

Отдельный момент - выход в один уровень между комнатами. Если в спальне ламинат, а в коридоре плитка, разная толщина покрытий закладывается ещё на стяжке, чтобы на стыке не было ступеньки.

И про технологию, без которой толщина не спасёт. Стяжка не должна жёстко упираться в стены и колонны: при сушке и работе тёплого пола она немного расширяется и сжимается, и если её зажать, она треснет. Поэтому по всему периметру перед заливкой клеят демпферную ленту - тонкую полосу вспененного материала, которая заодно разрывает контакт стяжки со стеной и мешает звуку уходить в конструкции. А на больших площадях, в дверных проёмах и по контурам тёплого пола режут деформационные швы - линии, по которым стяжке разрешено двигаться. Логика простая: пусть стяжка треснет там, где ей положено и где это не видно под покрытием, а не где попало.

Сроки высыхания: почему пол держит весь ремонт

Тут путают два разных процесса. Набор прочности - это химия цемента, около 28 суток до проектной марки. Высыхание - это уход лишней влаги, и вот он определяет, когда можно класть покрытие.

Для мокрой цементно-песчаной стяжки грубый ориентир - около недели сушки на каждый сантиметр толщины до укладки чувствительных к влаге покрытий. Стяжка в 6 см спокойно сохнет полтора месяца. Полусухая с фиброй ведёт себя мягче: по ней аккуратно ходят уже через 1-2 суток, продолжать черновые работы можно раньше, но полное созревание перед паркетом и ламинатом тоже занимает недели.

Именно сушка чаще всего растягивает ремонт. Люди закладывают на пол пару недель, а он держит график полтора месяца. Как это учитывать в общем графике, я разбирал в статье про сроки ремонта квартиры. Перед тонкими покрытиями влажность стяжки проверяют прибором, а не на глаз и не «вроде сухая сверху».

Стяжка под тёплый пол и звукоизоляцию

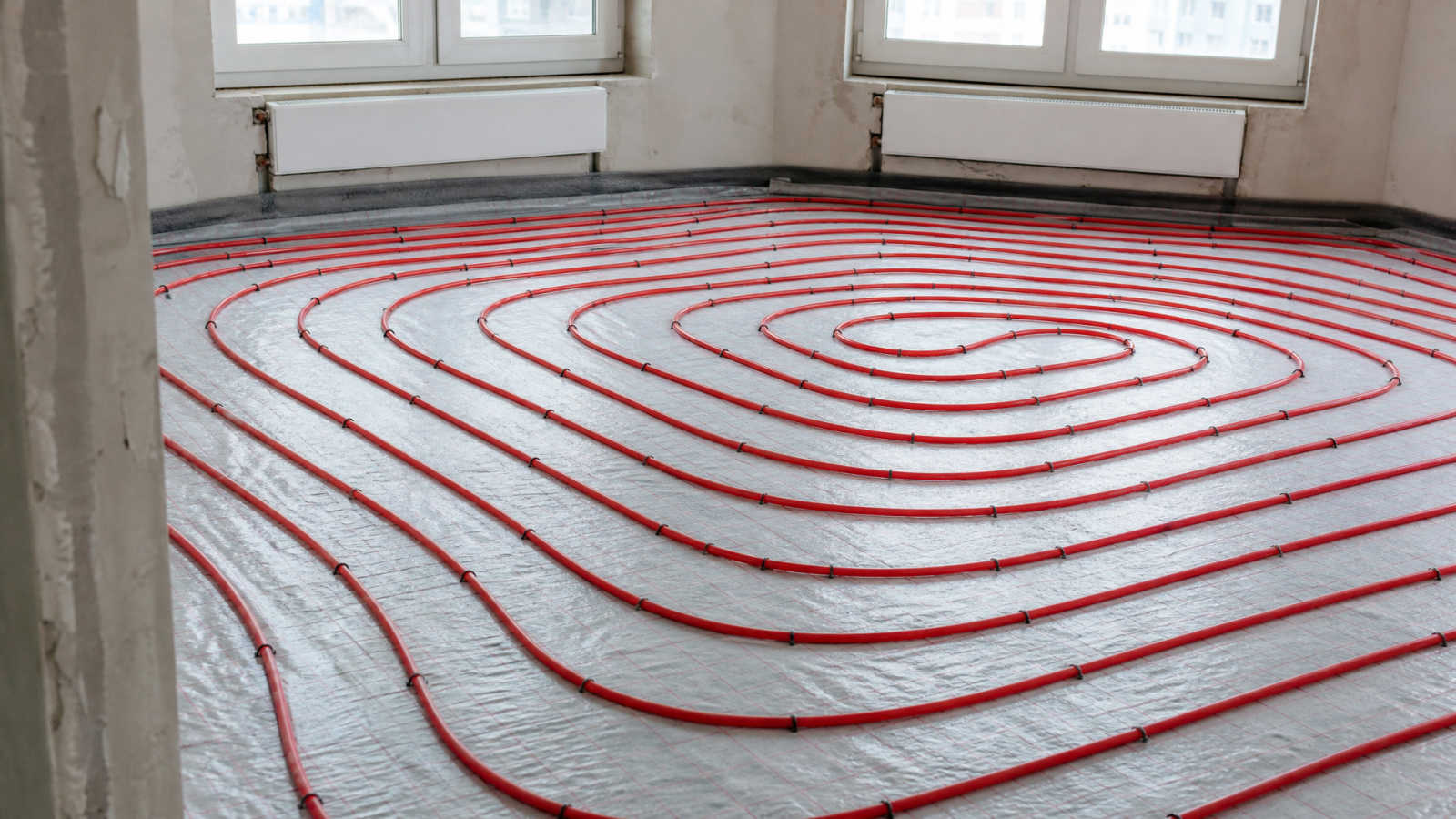

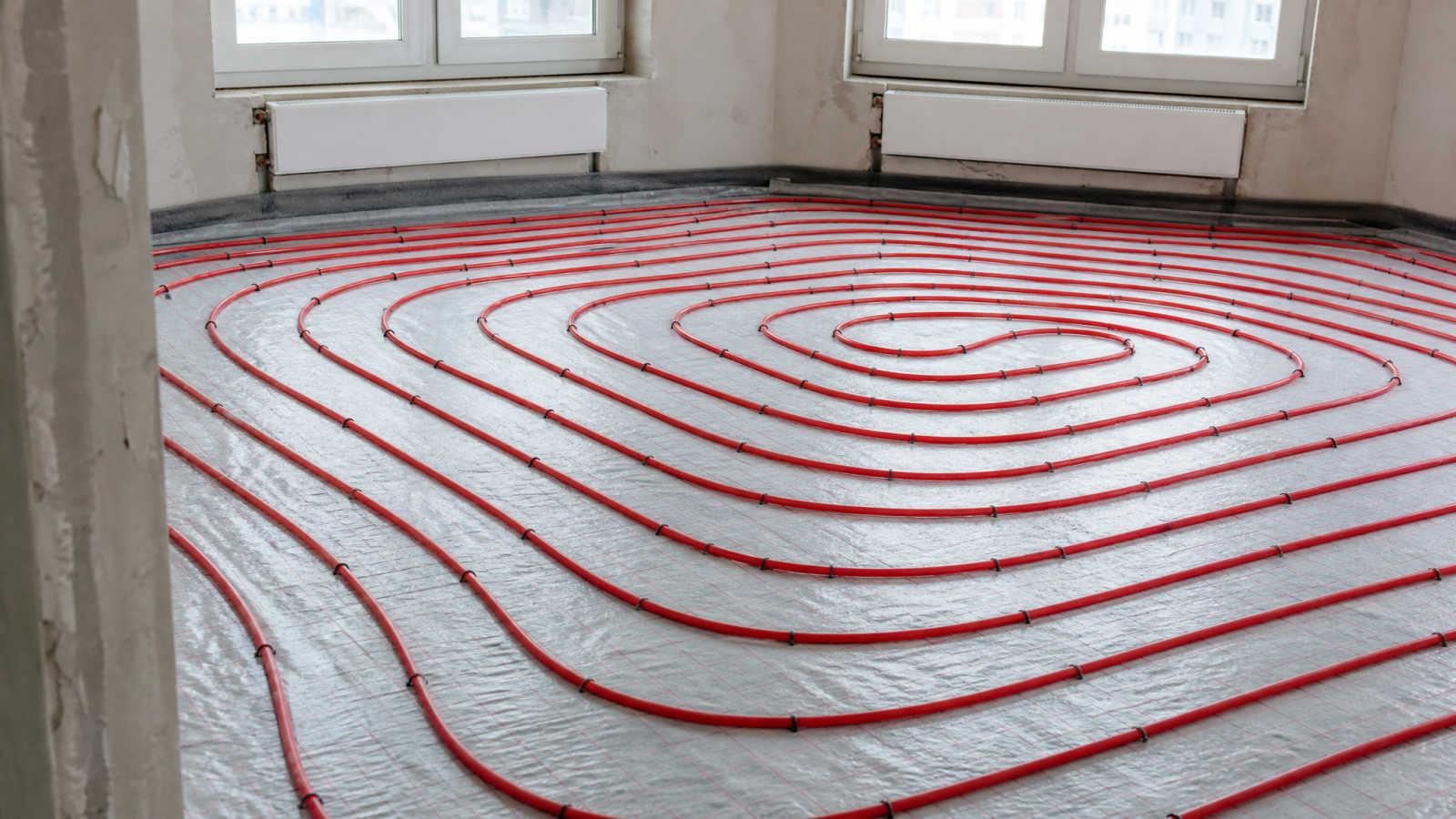

Трубы водяного тёплого пола на теплоизоляции перед заливкой стяжки
Под тёплый пол трубы укладывают на теплоизоляцию и заливают стяжкой - слой над трубами закладывают с запасом, иначе пол греет неравномерно

Под тёплый пол стяжка работает аккумулятором и распределителем тепла. Трубы или кабель заливаются раствором, и слой над ними должен быть достаточным, иначе пол греет неравномерно. Для тёплого пола полусухая и мокрая стяжки подходят, сухая сборная - с оговорками и специальными решениями.

Для тишины делают «плавающую стяжку». Смысл в названии: стяжка не касается ни стен, ни перекрытия напрямую. Снизу - слой звукоизоляции, по периметру - демпферная лента, и стяжка как бы плавает на подложке. Ударный шум от шагов и падающих предметов уходит в подложку, а не в перекрытие к соседям снизу. Это один из самых честных способов сделать квартиру тише, и подложка под стяжку тут работает в связке со всем остальным пирогом пола.

Типовые ошибки при устройстве стяжки

Что я чаще всего вижу на переделках после чужих бригад.

  • Слишком тонкий слой. Залили 20-25 мм «чтобы сэкономить», через полгода сетка трещин.
  • Нет демпферной ленты и швов. Стяжку зажали между стенами, ей некуда двигаться - трещит по всей площади.
  • Покрытие на сырую стяжку. Плитка бухтит, ламинат вздувается, паркет ведёт. Классика спешки.
  • Нет ухода за свежей стяжкой. Мокрую в первые дни нельзя пересушивать сквозняком и жарой, иначе верх трескается быстрее, чем набирает прочность.
  • Мусор и пыль под стяжкой. Не убрали основание перед заливкой - стяжка отслаивается и бухтит.

Почти каждый из этих пунктов - результат экономии на времени или материале. Стяжку не видно, поэтому её любят делать по-быстрому. А выходит дороже: переделка пола тянет за собой демонтаж покрытия и сдвиг всех сроков. Стяжку не стоит гнать - это тот этап, где спешка возвращается переделкой.

Сколько стоит стяжка за м2

Цены ниже - ориентировочные, по обзорам рынка Москвы и области на 2026 год, только за работу. Материалы, доставка и подъём считаются отдельно.

Вид стяжкиОриентировочно за м2 (работа)Что влияет на цену
Мокрая ЦПСот 500 до 1000 руб.Толщина, ручной замес, армирование
Полусухая механизированнаяот 600 до 1200 руб.Площадь, подача насосом, толщина
Сухая сборнаяот 700 до 1300 руб.Стоимость листов и засыпки
Наливной пол (финиш)от 400 до 900 руб.Марка смеси, толщина слоя

На маленькой площади механизированная стяжка выходит дороже за метр - выгонять технику ради одной комнаты невыгодно, поэтому подрядчики закладывают минимальную стоимость выезда. На больших площадях полусухая часто оказывается выгоднее и по деньгам, и по срокам. И осторожнее с ценой заметно ниже рынка: обычно это тонкий слой без армирования, без демпфера и без нормального ухода - то есть будущая переделка.

Как принять стяжку: чек-лист

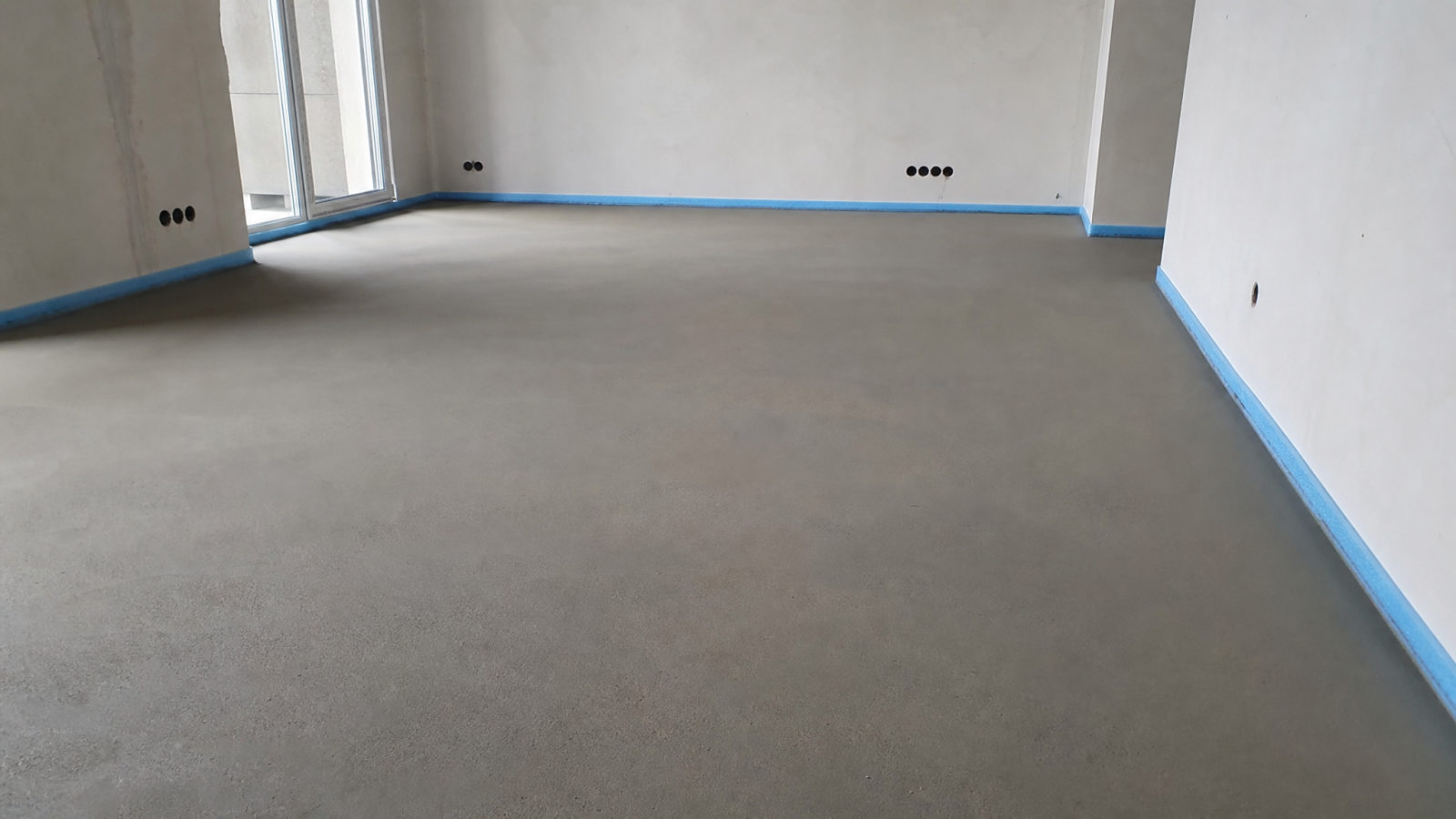

Готовая цементная стяжка с демпферной лентой по периметру комнаты
Готовая стяжка: ровная поверхность и синяя демпферная лента по периметру, которая отрезает пол от стен - ровность потом проверяют правилом при приёмке

Приёмку делают в два захода: сразу после устройства и повторно - перед укладкой финишного покрытия.

  • Ровность. Кладём правило длиной 2 метра в разных местах и направлениях. Между правилом и стяжкой смотрим просвет - для большинства покрытий допустимы миллиметры, для плитки требования мягче, для тонкого винила жёстче. Большие волны и провалы - брак.
  • Трещины. По всей площади не должно быть сквозных и паутинных трещин. Мелкие усадочные волоски на поверхности допустимы, глубокие раскрытые - нет.
  • Бухтение. Простукиваем стяжку. Глухой ровный звук - норма, звонкий «пустой» - отслоение от основания. Бухтящие участки со временем проваливаются.
  • Демпфер и швы. По периметру должна быть видна лента, в проёмах и на больших площадях - деформационные швы.
  • Влажность. Перед укладкой чувствительных покрытий влажность проверяют прибором. На глаз это не определяется, а именно от влажности зависит, поведёт пол или нет.

Стяжка - этап, на котором дешевле перепроверить, чем переделать. Ровное, сухое и не бухтящее основание - это половина спокойного пола на годы вперёд, будь то новостройка с её усадкой или вторичка со старым перекрытием.

Была ли статья полезной?
Сергей Мельников
Автор
Сергей Мельников
Прораб DOMUS+, технический надзор

Ведёт бригады и технический надзор на объектах DOMUS+: следит, чтобы работы шли по технологии и в срок. В блоге простым языком разбирает инженерию, этапы и подводные камни ремонта.
