Что входит в дизайн-проект квартиры?
Заказчики часто получают от студии красивый альбом с визуализациями и считают, что проект готов. Бригада открывает такой альбом и не находит там ни одного размера. Строить не по чему.
Рабочий состав проекта выглядит так:
- Планировочные решения: обмерный план квартиры, план демонтажа и монтажа перегородок, итоговая планировка с расстановкой мебели.

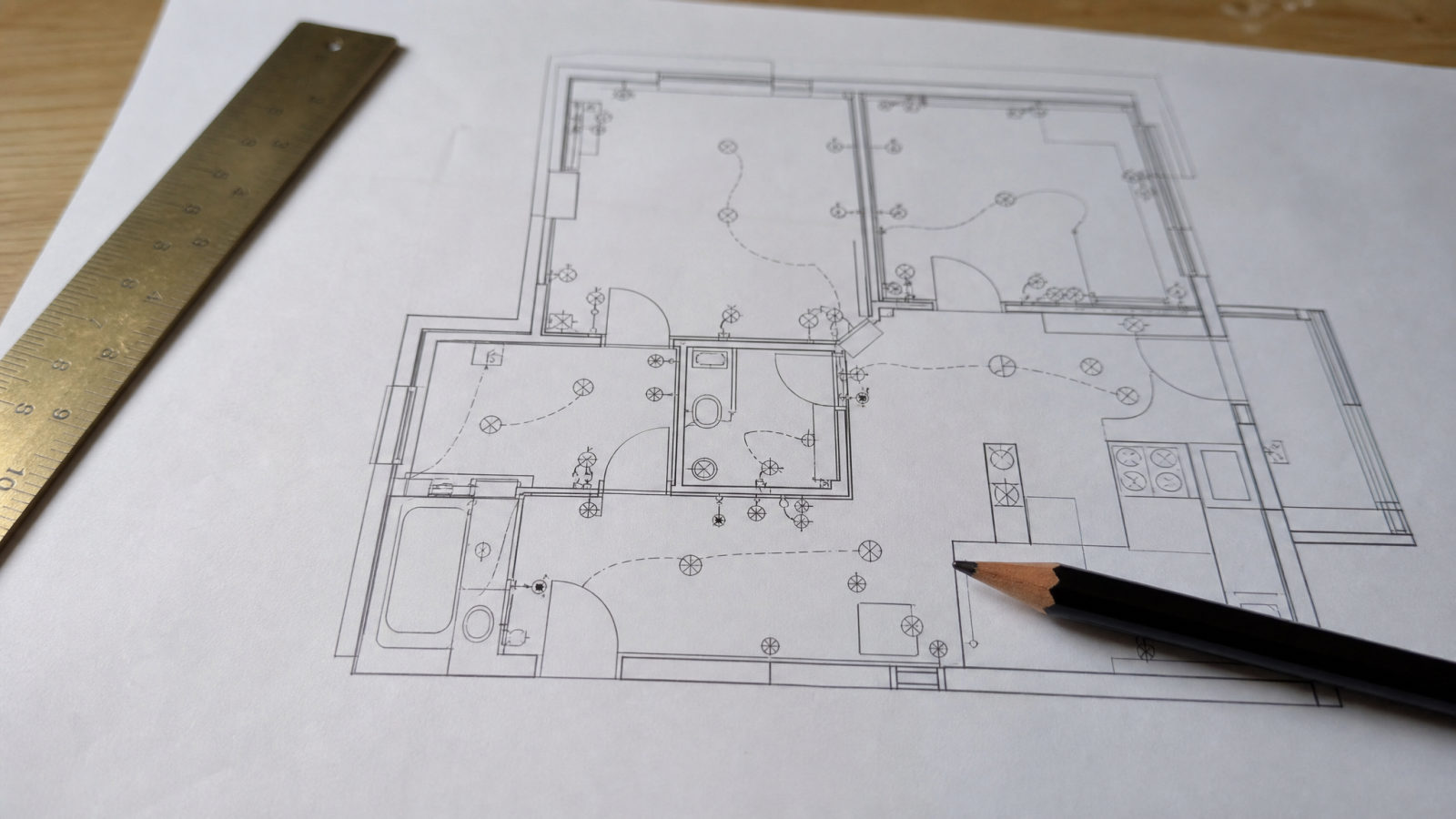

- Рабочие чертежи: электрика с привязкой розеток к мебели, схема освещения и выключателей, разводка сантехники, потолки с высотами, полы с раскладкой покрытия, развёртки стен.
- Спецификации: ведомость отделочных материалов, список мебели, техники и света с артикулами и количеством - фактически карта закупок.
- 3D-визуализации ключевых помещений - чтобы сверить ожидания до начала работ.
Если в проекте есть только последний пункт, перед вами эскиз, а не проект.
Зачем проект, если есть хорошая бригада?
Опытный прораб действительно многое решит сам. Проблема в том, что решит он по-своему, а вы узнаете об этом на приёмке. Розетки окажутся за шкафом, подсветка - не там, где планировали кровать.
Обратная ситуация тоже дорогая: работы стоят, потому что бригада ждёт решения. Где опустить потолок, куда вести трассу кондиционера, какой плинтус. Каждый такой вопрос без ответа в чертежах - день простоя или переделка.
По опыту наших 200+ объектов, споры «как было задумано» исчезают в тот момент, когда у прораба и заказчика один комплект чертежей. Смета, собранная по спецификациям, фиксируется в договоре до старта - и ей больше не с чего расти.
Сколько стоит дизайн-проект в Москве?
Разброс цен на рынке большой, и он честно отражает состав работ - вилки ниже собраны по открытым обзорам цен 2026 года:
| Сегмент | Цена за м² | Что обычно внутри |
|---|---|---|
| Эконом | 1500-3000 ₽ | планировка + базовые чертежи, 3D по шаблону |
| Средний | 3000-5000 ₽ | полный комплект чертежей, спецификации, авторские визуализации |
| Премиум | 5000-10000 ₽ | то же + индивидуальные решения, полная комплектация, надзор |
На квартиру 60 м² полный проект среднего сегмента обойдётся ориентировочно в 180-300 тысяч рублей. На фоне бюджета ремонта это 7-12% - и дальше мы посчитаем, что бывает, когда на этих процентах экономят.
Из чего складывается остальная часть бюджета, мы разобрали в статье «Сколько стоит ремонт квартиры в Москве».
Дизайн-проект - первая ступень ремонта с фиксированной сметой: сначала все решения на бумаге, потом договор с ценой, которая не растёт. Так работает формат «под ключ» в DOMUS+. Рассчитать стоимость ремонта
Сколько стоит ремонт без проекта?
Арифметика такая. Профильные обзоры оценивают суммарную цену ошибок ремонта без проекта на объекте 100 м² в 25-40% бюджета. Типовые статьи потерь:

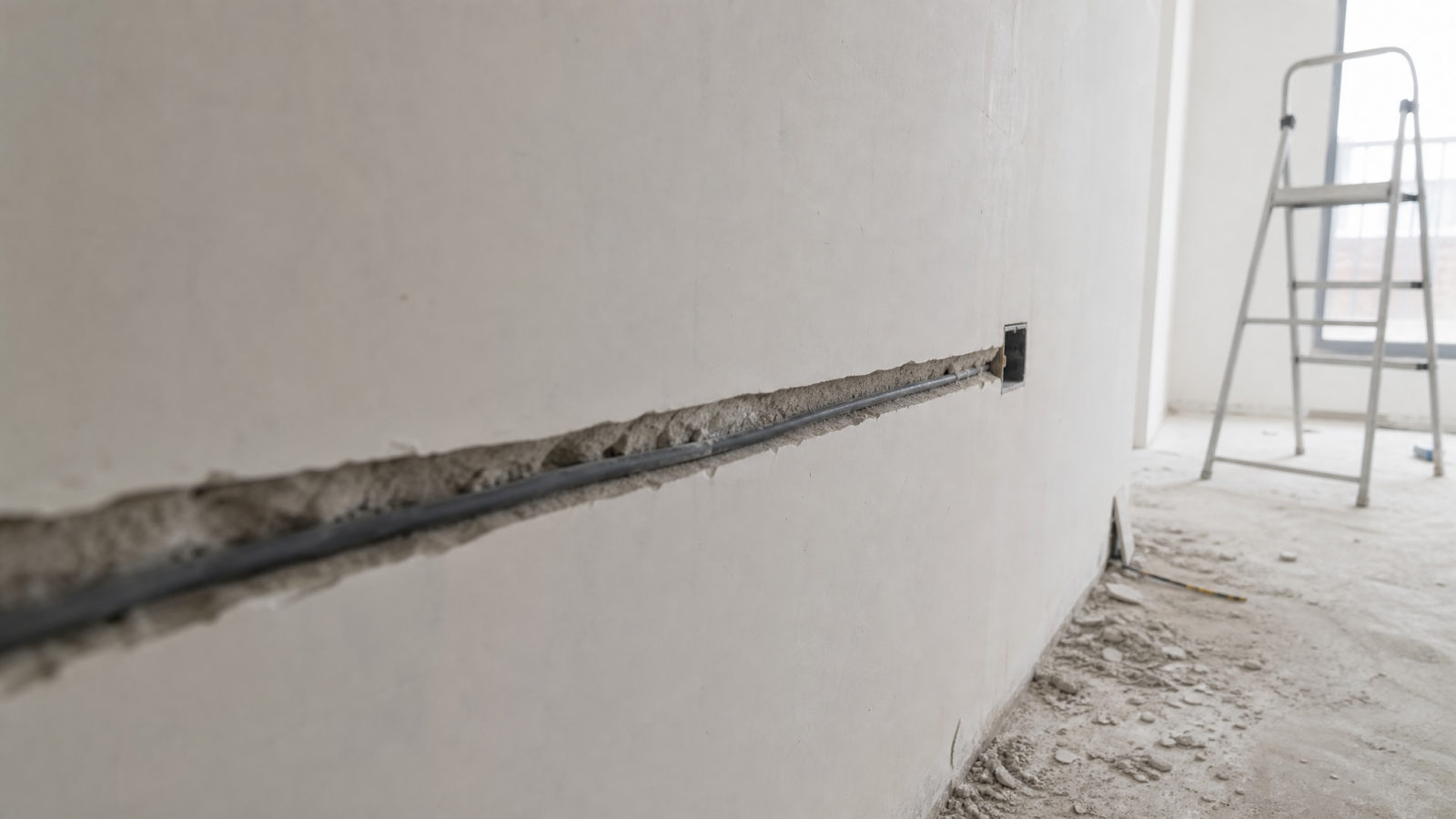

- Перенос розеток и выключателей после чистовой отделки - штробление по свежей стене.
- Материалы, купленные «на глаз»: излишки не вернуть, недостающее докупается срочно и дороже.
- Мебель, которая не встала по размерам или не занеслась в дверной проём.
- Простои бригады в ожидании решений: смена простаивает, аренда идёт.
К тому же выводу приходишь, считая от обратного: с проектом бюджет считается один раз и до старта, переделкам просто неоткуда взяться.

Что должно быть в проекте, чтобы ремонт не встал: чек-лист подрядчика
За 12 лет мы приняли в работу сотни чужих дизайн-проектов и по опыту знаем, где они ломаются. Вот чек-лист, по которому наш строительный контроль проверяет входящий проект:
| # | Документ | Без него |
|---|---|---|
| 1 | Обмерный план по реальным замерам, не по плану БТИ | вся геометрия проекта под вопросом |
| 2 | План демонтажа и монтажа перегородок | бригада не знает, что ломать |
| 3 | Планировка с расстановкой мебели и размерами | розетки и свет некуда привязать |
| 4 | План электрики с привязкой к мебели | розетки за шкафами |
| 5 | Схема освещения с группами выключателей | «а где включается вот это?» |
| 6 | Разводка сантехники с точками подключения | переделка стяжки |
| 7 | План потолков с высотами и узлами | конфликт с трассой кондиционера |
| 8 | План полов с раскладкой и стыками покрытий | видимые стыки в проходах |
| 9 | Развёртки стен с раскладкой плитки | подрезка в самых заметных местах |
| 10 | Спецификации материалов с артикулами | закупка «на глаз» и простои |
Проверьте свой проект по этой таблице до подписания договора с бригадой. Каждая пустая строка - вопрос, который стройка задаст вам в самый неудобный момент.

Как проверить дизайн-проект до старта ремонта?
- Сверьте обмерный план с квартирой: два-три контрольных размера рулеткой. Проект по плану БТИ без выезда - красный флаг.
- Пройдите таблицу из предыдущего раздела: все 10 позиций на месте.
- Проверьте габариты: крупная мебель из спецификации проходит в подъезд, лифт и дверные проёмы.
- Найдите на плане электрики каждую розетку и представьте день в квартире: чайник, зарядки, пылесос, рабочий стол.
- Если есть перепланировка - убедитесь, что она согласуема, и запускайте согласование до старта работ, а не после.
- Спросите, кто отвечает на вопросы бригады по ходу: авторский надзор дизайнера или технадзор подрядчика. «Никто» - неправильный ответ.
- Отдайте проект на проверку тому, кто будет строить: подрядчик увидит нестыковки, которые не видны на визуализациях.
Пункт 5 критичен по деньгам: незаконная перепланировка блокирует продажу квартиры, а её узаконивание задним числом дороже и дольше согласования заранее.
Новостройка, вторичка, white box: какой проект нужен?
Для квартиры с черновой отделкой проект нужен целиком - от планировки до спецификаций. С чего начинается такой ремонт, мы разобрали в гиде «Ремонт в новостройке: с чего начать».

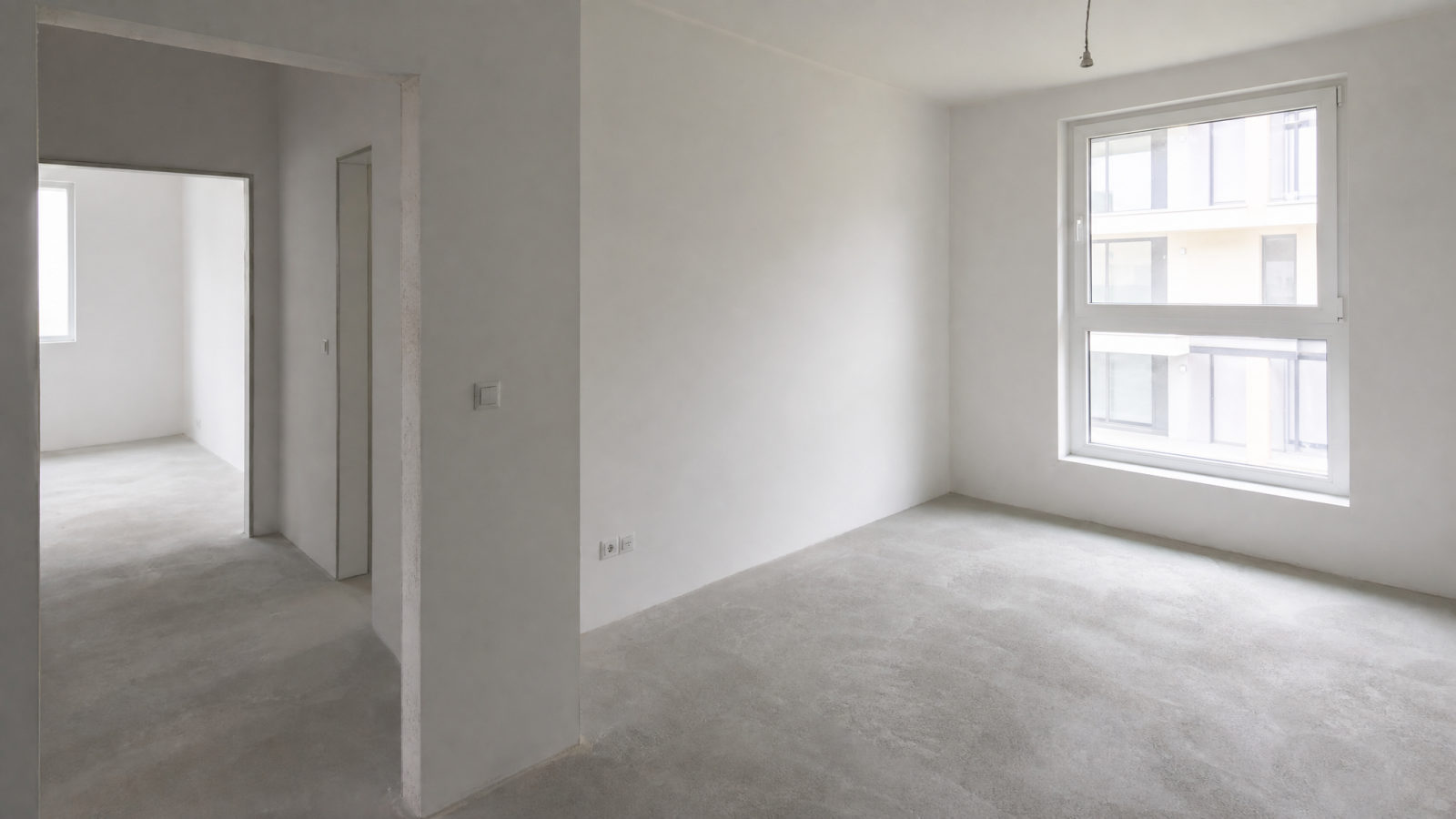

В формате white box перегородки и базовая инженерия уже готовы: проект сжимается до отделки, света и финальной электрики. Это заметная экономия, если планировка от застройщика вас устраивает.

Вторичка - самый непредсказуемый случай: под старой отделкой прячутся сюрпризы от алюминиевой проводки до самодельных перегородок. Перед проектом сюда добавляется обследование, а смета закладывает резерв на скрытые работы.
И отдельный совет для новостройки: до старта любых работ примите квартиру у застройщика по чек-листу из гида по новостройкам - дефекты, найденные до ремонта, устраняет застройщик, после - уже вы.
Частые ошибки заказчиков
- Заказ «только визуализации». Дешевле вдвое, но строить не по чему - см. первый раздел.
- Проект без выезда на объект. Ошибка в обмерах на 5 см рушит раскладку плитки и встроенную мебель.
- Экономия на авторском надзоре при сложном проекте. Бригада «упрощает» решения, результат отличается от картинки ровно настолько, насколько никто не следил.
- Старт черновых работ параллельно с проектированием. Кажется экономией времени, на деле - гарантированные переделки: стройка обгоняет решения.
Каждая из этих ошибок по отдельности стоит дороже полного проекта. Вместе - тем более.
Как дизайн-проект встроен в ремонт под ключ
В DOMUS+ ремонт проходит шесть этапов: консультация, замер, смета и договор, черновые работы, чистовая отделка, сдача. Дизайн-проект живёт между замером и договором - потому что честную смету можно собрать только по спецификациям, а не «по ощущениям».
Дальше проект работает каждый день стройки: по нему бригада строит, строительный контроль проверяет, а комплектация закупает материалы без пауз. На объектах 60-90 м² такой цикл занимает у нас 3-5 месяцев - с оплатой по этапам после приёмки каждого.
